Мегаватты тепла для деревни: как в Хлюпине строят современную котельную

В Хлюпине построят новую блочно-модульную котельную к марту 2026 года

/Главная /Строительство
Автор текста:
Антон Маляко
/Главная /Строительство
Автор текста:
Антон Маляко

В деревне Хлюпино Одинцовского округа продолжается строительство новой блочно-модульной котельной. Объект возводят по государственной программе «Развитие инженерной инфраструктуры, энергоэффективности и области обращения с отходами». Сейчас готовность стройки составляет 55%. Запустить котельную планируют в марте 2026 года, сообщила пресс-служба администрации Одинцовского городского округа.

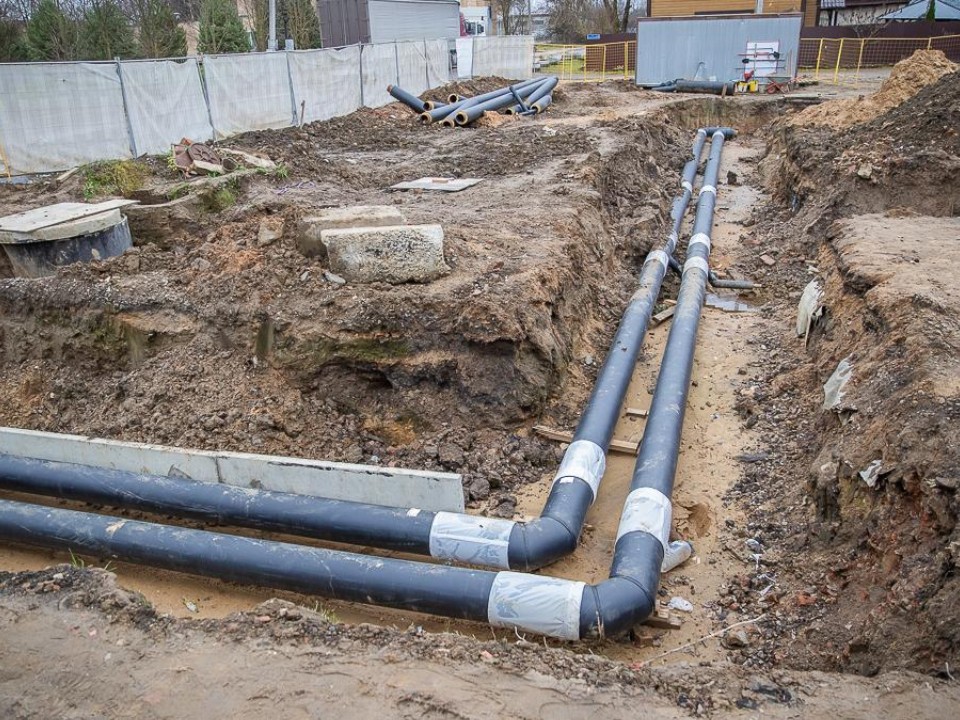

Глава округа Андрей Иванов недавно приехал на стройплощадку, чтобы лично посмотреть, как идут работы. Он рассказал, что подрядчик уже залил фундаментные плиты и начал укладывать трубопровод — проложено около 400 метров новых коммуникаций.


«В декабре на площадку привезут оборудование: котлы, насосы, теплообменники, автоматику. До 20 декабря подрядчик завершит строительство, сборку и благоустройство. После подключения к газу начнутся пусконаладочные работы. Полноценный запуск котельной планируем на март 2026 года», — сообщил Андрей Иванов.

Работы стартовали в мае этого года. Занимается строительством компания «М1 Газэксплуатация». Новая котельная сможет вырабатывать пять мегаватт тепла и обеспечит отоплением и горячей водой более двух тыс. жителей деревни.

Строительство идет по графику, и уже скоро жители Хлюпино смогут забыть о проблемах с отоплением.
