Котельные Ступина прошли проверку: тепло начнет поступать в дома с 1 октября
Ступино и Михнево завершают подготовку к отопительному сезонуДо начала отопительного сезона 2026–2027 годов в городском округе Ступино остались считанные дни. Пробные топки на котельных завершатся 30 сентября, а уже с 1 октября тепло начнет поступать в социальные учреждения, многоквартирные дома и прочие объекты, сообщает администрация муниципалитета.
Глава городского округа Ступино Сергей Мужальских провел оперативное совещание, на котором обсудили готовность коммунального комплекса к зиме и ход подготовки поселка Михнево к осенне-зимнему периоду.
Проверка котельных началась 15 сентября. В график вошли 30 объектов МУП «ПТО ЖКХ», а также ТЭЦ-17, ОАО «Климатехника» и котельная в Новоеганово. К 29 сентября пробные топки провели на 27 из них.
Параллельно шла подготовка теплосетей: гидравлические испытания охватили 36 объектов теплоснабжения. Проверено более 152 километров сетей, где устранили 169 повреждений. Совместно с ГКУ МО «МОС АВС» обследовано 77,8% тепловых сетей.
С 1 октября отопление начнут подавать поэтапно. Первыми тепло получат 72 социальных учреждения. Следом подключат 732 многоквартирных дома и 609 прочих объектов.
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAxX1hFSnJ6bm0uanBn.webp)
В Михневе за многоквартирный фонд отвечает ООО «Спец Тех Сервис». В управлении компании находятся 67 домов. К 1 сентября основные мероприятия по подготовке к отопительному сезону здесь выполнили в полном объеме.
Специалисты настроили режимы потребления тепловой энергии, проверили оборудование тепловых пунктов и внутридомовых систем отопления на прочность и плотность. Внутридомовые сети готовы принять теплоноситель.
Капитальный ремонт тепловых сетей в Михнево продолжается. Подрядная организация ООО «ГлавСтрой» работает на участке от ЦТП № 1 «Северный» до многоквартирного дома № 36 на улице Советской, а также на отрезках от ТК-32 до ТК-86, от ТК-237 до ТК-397 и от ТК-359 до ТК-337. Благоустройство планируют завершить до 25 октября.
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAyX2liVHNMcXQuanBn.webp)

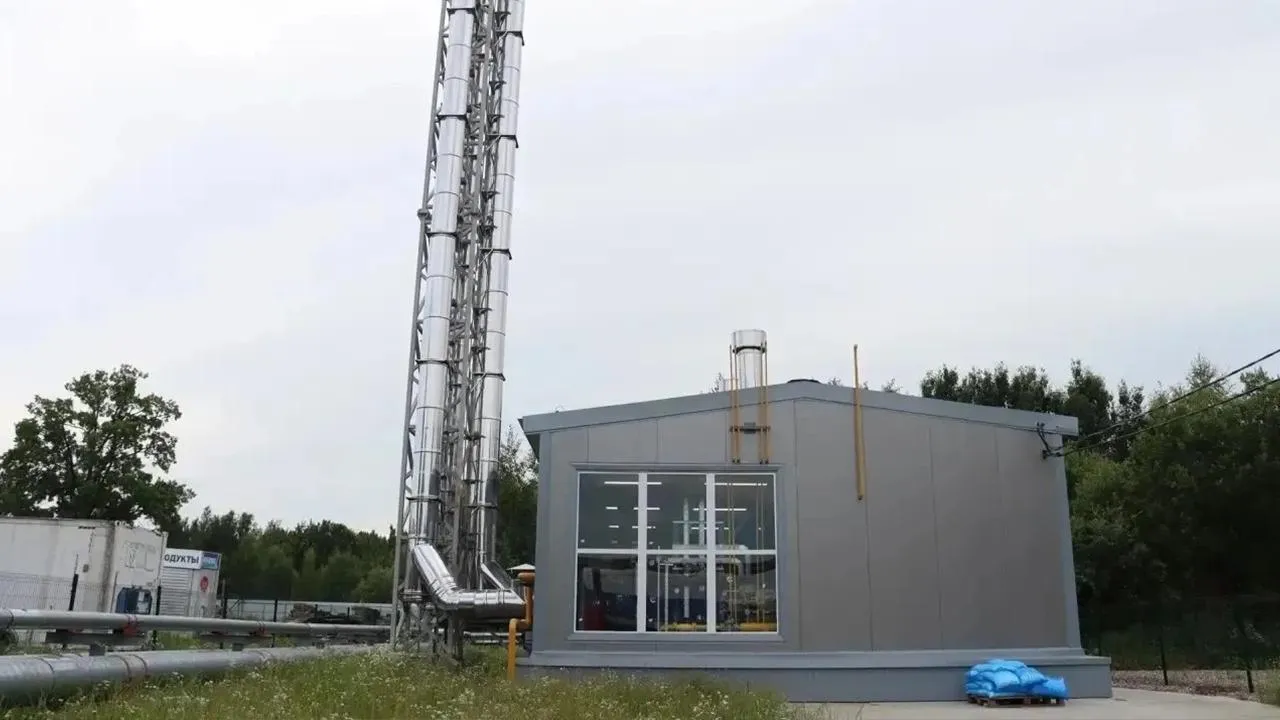

Еще один объект в поселке — блочно-модульная котельная мощностью 27 МВт. Сейчас там монтируют технологическое оборудование и обустраивают тепловые камеры. Подачу теплоносителя через байпас планируется обеспечить до 1 октября.
Полностью завершить монтаж и отключить байпас планируется до 1 ноября. Восстановление благоустройства в зимнем варианте запланировано до 15 декабря. Подготовка городского округа к отопительному сезону находится на постоянном контроле.
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX1FLanUzbmguanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwXzJ2RnBuelkuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX2dFRGtFSUIuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX20wVFoxZ20uanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85L2RzYzAzMTE1X2NTa0dKNkwuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX29leVd6elcuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX0swMnBjYVcuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX1RHRXVaOWUuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzMtZGgxbWlkMl9ieTM3SXRULmpwZw.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX1JoNHBXR2guanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAyXzJielZaQnQuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi85LzAwX0hwT1VLT3MuanBn.webp)
