Тепло по графику: в Михневе готовят новую котельную к пуску 1 ноября

Глава Ступино проверил модернизацию теплосетей в Михневе

/Главная /Власть и общество
Автор текста:
Любовь Александрова
/Главная /Власть и общество
Автор текста:
Любовь Александрова

Глава городского округа Ступино Сергей Мужальских осмотрел новую котельную мощностью 27 МВт и строящиеся сети в Михневе, об этом сообщает администрация городского округа. Реконструкция теплоснабжения по нацпроекту «Инфраструктура для жизни» идет с опережением по ряду участков, но часть работ затянулась.

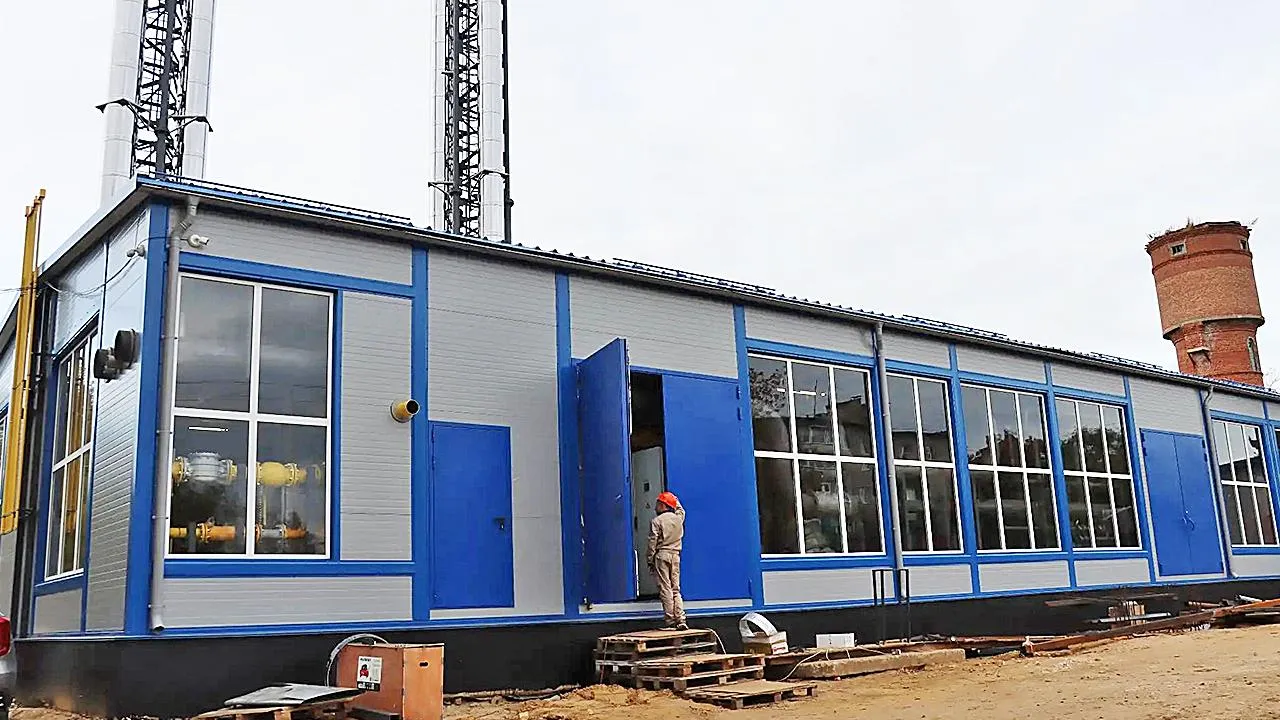

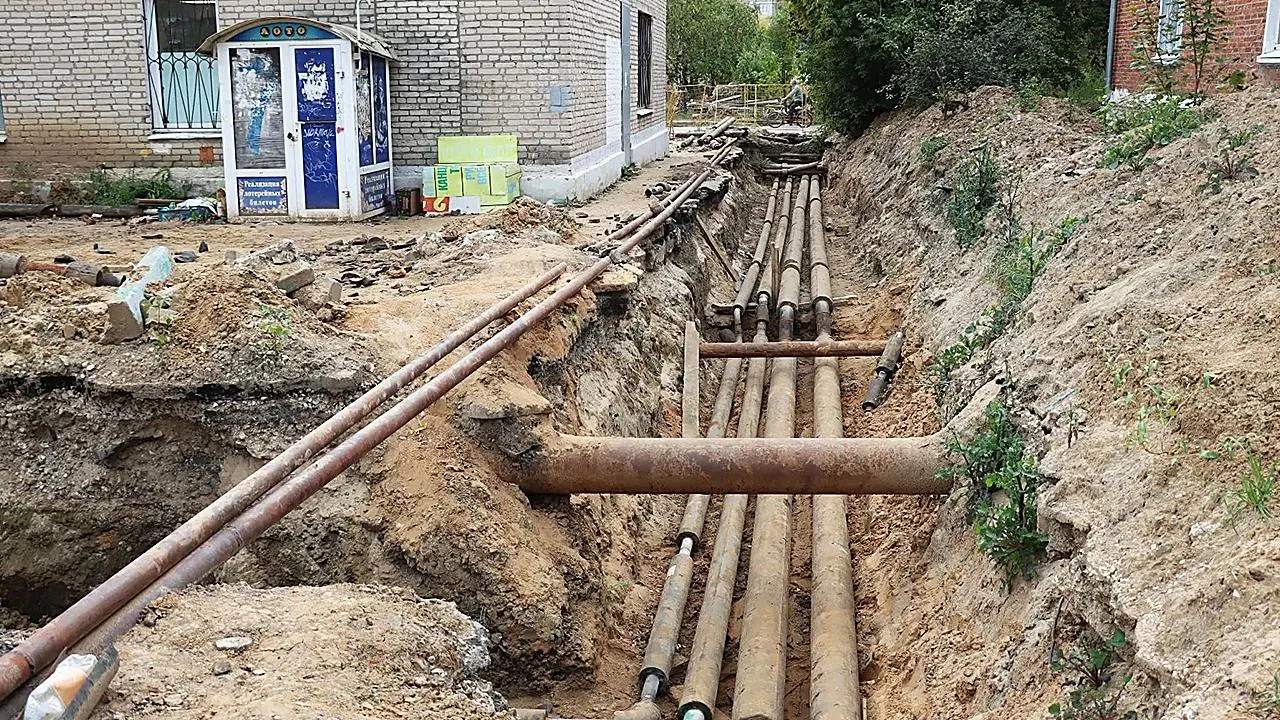

Строительство здания котельной в Михневе завершено. Прокладываются внеплощадочные сети, а на улицах Библиотечной и Советской продолжается замена трубопроводов. Готовность этих участков составляет порядка 75–80 процентов, завершить их планируется 25–26 сентября.

Работы на двух улицах затянулись из-за подрядчика, который был включен в реестр недобросовестных поставщиков.

/ Фото: пресс-служба администрации г.о. Ступино
Картинка
Картинка
Картинка

«Сейчас готовим врезки в существующие сети, чтобы 1 ноября переключить потребителей на новую котельную без перебоев в теплоснабжении. В ближайшие десять дней планируем завершить очередной этап работ. К 1 ноября должны быть готовы основные участки сетей, сама котельная и внеплощадочные коммуникации», — сообщил главный инженер МУП «ПТО ЖКХ» Александр Побережный.

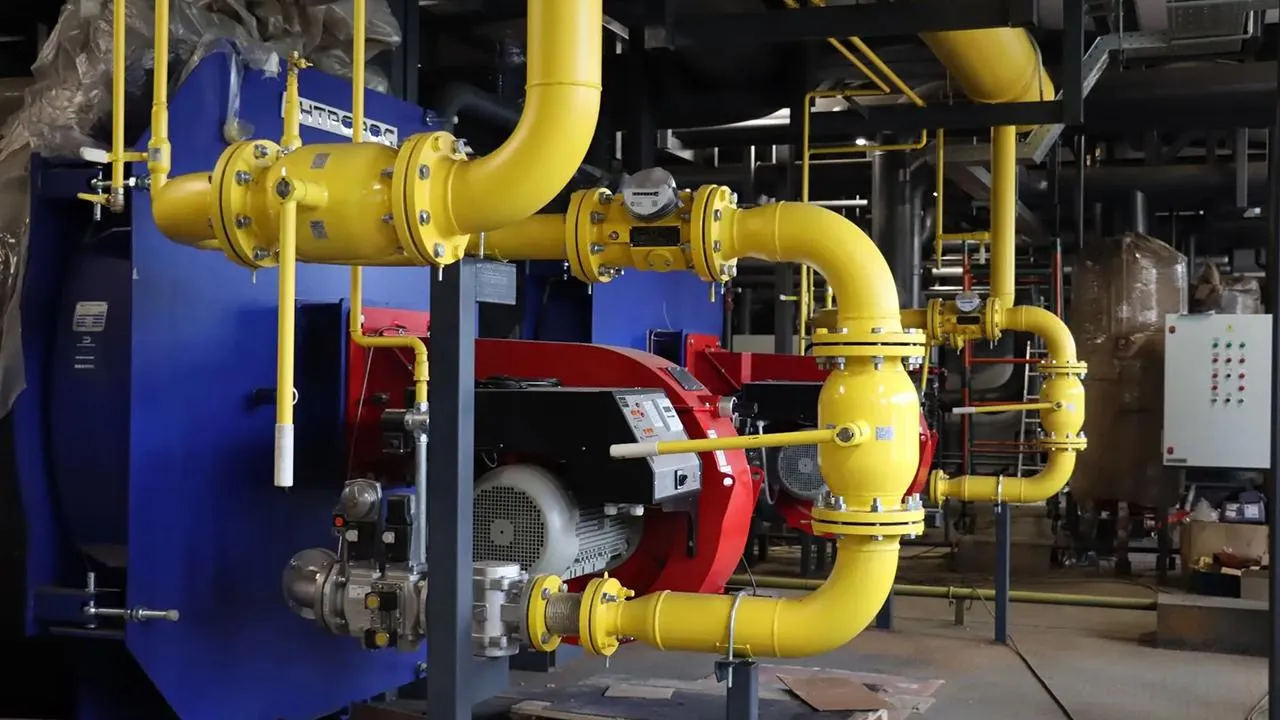

Основное оборудование котельной уже установлено, насосное оборудование смонтировано. Ведутся работы по установке электрических шкафов, прокладке кабелей и подключению датчиков для последующих пусконаладочных работ.

Сергей Мужальских подчеркнул важность соблюдения сроков и качественного выполнения всех этапов модернизации. Главная задача — обеспечить жителей Михнева надежным и стабильным теплоснабжением в отопительный период.

Ранее REGIONS сообщал, что в Ступине завершили модернизацию детских площадок
